更新有道丨案例观察⑤ :上海徐房集团如何让70年老楼原址焕新?

当前位置 : 首页 》卓远视角 》最新研究 》更新有道丨案例观察⑤ :上海徐房集团如何让70年老楼原址焕新?

引言

2026年7月15日,上海考察再次提出全面践行人民城市理念,坚持问需于民、问计于民、问效于民,高质量推进城市更新。习近平再赴上海考察,这份牵挂始终放在心上(点击横线阅读)

对城市国企而言,这一要求最终要落到具体项目:历史产权怎么理,居民共识怎么建,资金责任怎么分,工程周期怎么压,建成资产怎么管。徐汇区康健路341弄7—8号用一栋老楼,给出了一个完整答案。

案例名称:

上海·康健路341弄7—8号旧住房拆除重建项目

更新地点:上海市徐汇区康健新村街道

更新对象:70年房龄的系统公房及其居住、公共空间

实施主体:上海徐房(集团)有限公司(徐汇区属国有独资企业)

核心模式:政府统筹+产权移交+区属国企实施+财政出资+原址重建

一栋老楼为何非改不可

(一)七十年房龄叠加多重隐患

>>>

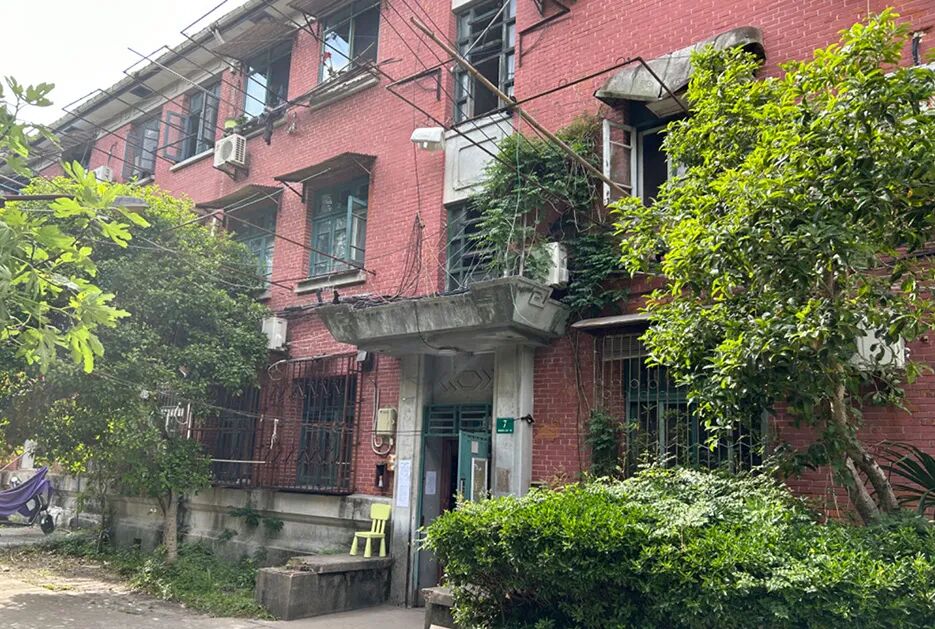

康健路341弄7—8号建于1954年,原为3层砖木结构职工住房。改造启动前,产证建筑面积862平方米,共27证。楼体已使用近70年,墙体开裂、沉降、渗漏和设备老化等问题持续出现,电表箱跳闸并发生过自燃险情

楼内居住条件同样紧张。原有户型以一室户和一室半为主,多户合用厨房与卫生间;顶层漏水时,居民日常做饭和如厕都会受到影响。楼内没有电梯,居住者又以中老年群体为主,上下楼困难逐年加重

2000年以后,房屋安全和使用问题陆续显现。居民多次提出改善诉求,但局部维修未能改变结构、管线和基本功能同步老化的状况。2023年,项目列入徐汇区旧住房更新实施计划,明确采用拆除重建方案,改造投资估算约6017万元,最终总投资以发改部门批复为准。

(二)权属关系让改造久拖未决

>>>

这栋红砖楼原为上海总工会干部学校家属宿舍,后成为上海应用技术大学系统公房。房屋与土地权属关系复杂,系统公房改造所需的实施主体和资金来源长期难以确定,项目一直未能进入建设阶段

2023年,在市住房城乡建设管理委、市房屋管理局、徐汇区和上海应用技术大学等方面推动下,房屋产权由学校移交至徐汇区属国企。产权完成移交后,上海徐房(集团)有限公司被明确为建设单位,徐汇区财政承担项目出资,产权、资金与建设责任由此纳入同一实施链条

产权移交如何打开僵局

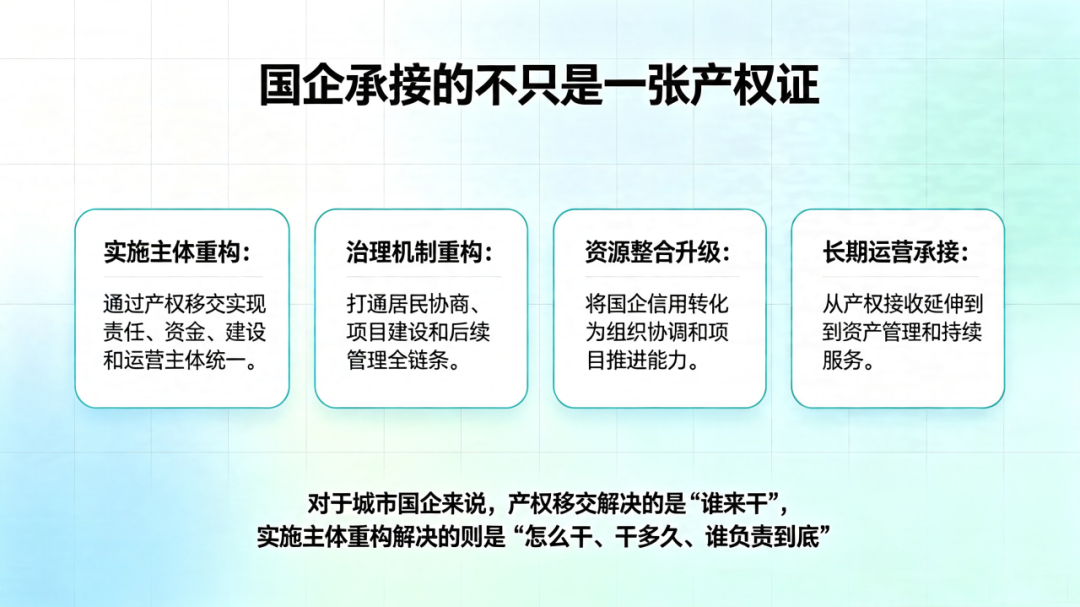

(一)国企承接的不只是一张产权证

>>>

康健路341弄7—8号是上海首例通过产权移交推进的旧住房改造项目。产权进入区属国企后,上海徐房集团承担改造主体责任;规划许可也明确其为项目建设单位。

产权移交完成了四项重组:分散责任归集到单一主体,财政投入对应到明确项目,居民协商与建设流程建立连接,建成后的资产管理有了长期承接方。徐房集团接手的范围由产权延伸至历史问题处理、居民承诺兑现、工程组织和后续管理

城市国企在此类民生更新中的价值,集中在承接产权、整合资源和延续管理。国企信用只有转化为明确权责、可执行计划和持续服务,才能推动长期停滞的存量资产进入实施阶段

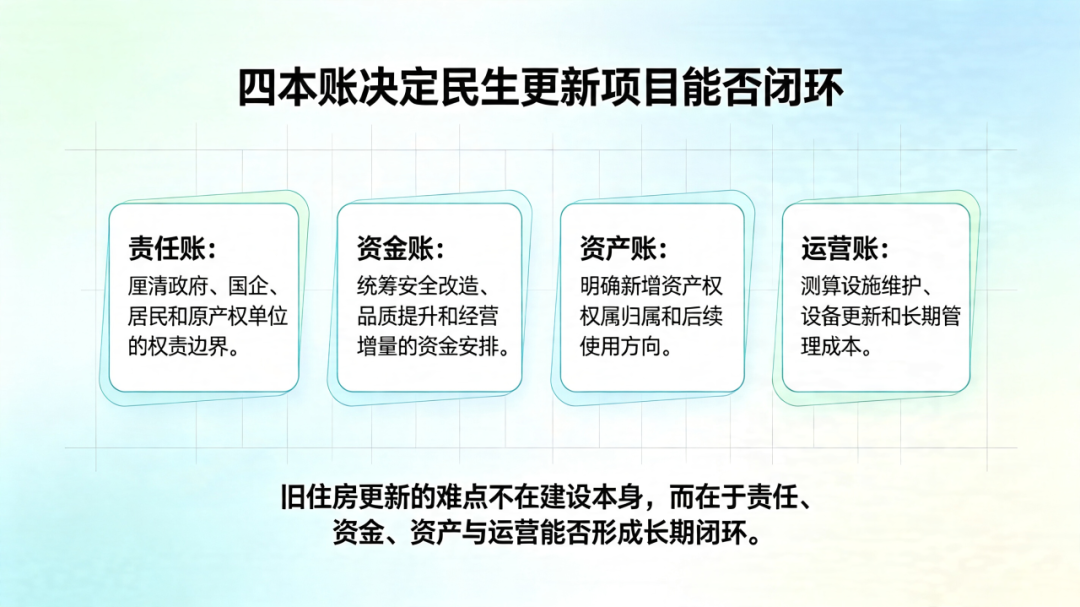

(二)四本账决定项目能否闭环

>>>

项目建设资金由区财政承担,扩容形成的房源则用于后续旧住房更新安置和保障性住房统筹。原居民回迁解决基本居住问题,新增房源形成区域更新资源,公共空间改善服务周边社区,财政投入由此对应多项公共产出

对于这类民生更新项目,需要重点校准责任账、资金账、资产账和运营账责任账界定政府、国企、居民与原产权单位的边界;资金账区分安全投入、基本改善、品质提升和可经营增量;资产账明确新增房源权属与用途;运营账覆盖电梯、光伏、智能楼控和公共空间的长期成本。四本账在前期对齐,可以减少交付后的制度补课。

居民共识如何快速形成

(一)把政策要求落实到每一户

>>>

为缩短汛期前的等待时间,项目把居民外搬签约与设计深化并行推进,并以分户方案回应不同家庭需求。公开信息显示,全部27户在6天内完成签约,搬迁工作于16天内结束。

居民关心的问题十分具体:能否原址回迁,原有面积是否减少,厨卫能否独用,是否配置电梯,过渡期持续多久,家庭人口与户型如何匹配。项目以“一户一方案”将这些诉求转化为可核验的权益安排,最终实现全部住户签约。

由此可见,居民工作应当进入项目策划前端先建立一户一档,识别老年家庭、困难家庭和特殊户型等差异需求;再把面积、户型、过渡、回迁、费用与变更条件纳入同一张承诺清单;每项承诺同步绑定规划依据、资金来源和责任部门。居民看到的是具体方案,同时,后台需要更完整的专业支撑。

(二)提速必须有后台协同托底

>>>

“承诺方案外搬”压缩了前期时间,也把方案兑现压力集中到实施主体。徐汇区建立每周例会和专人推进机制,相关部门提前介入,使居民沟通、设计深化、审批衔接和施工准备沿同一时间表推进。

这一模式适用于安全风险突出、居民意愿较强、政府统筹能力充足、设计边界相对清晰的项目。面对户数更多、产权更复杂或涉及风貌保护的项目,前置论证和风险缓冲仍需增加。可复制的重点是并联协同和承诺管理机制,不是机械套用6天签约、16天搬迁的时间指标。

一年建成靠什么提速

(一)工业化建造压缩过渡周期

>>>

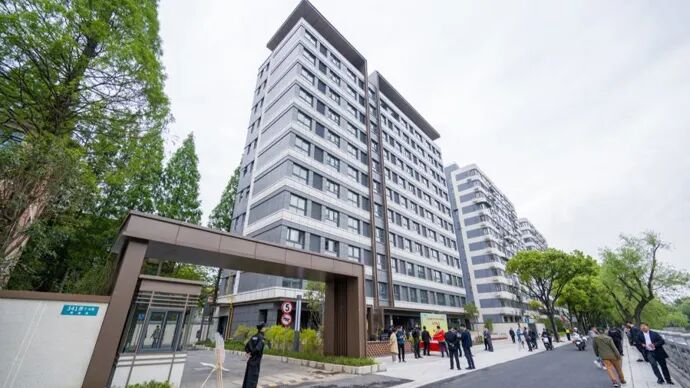

该项目于2023年9月8日开工,11月24日完成钢结构主体封顶,2024年4月17日通过竣工验收。从改造方案确定到工程完成,前后约一年。

主体结构采用装配式钢结构体系,构件预制率为61%;现场施工节奏约为每3天完成一层,公开报道测算其工期较传统混凝土结构缩短一半以上。工厂预制与现场装配减少湿作业,也降低高密度社区施工中的噪声、扬尘和建筑垃圾。工期缩短同时减少居民过渡时间、现场管理压力与不确定性。

因此,技术方案还需放入项目全周期中进行综合评估。除建安费用外,过渡费、工期风险、周边扰民、质量返修和后期维护都应纳入方案测算。以“工程成本+民生成本+时间成本”进行综合比选,更能反映旧住房更新的真实投入。

(二)居住品质要经得起长期使用

>>>

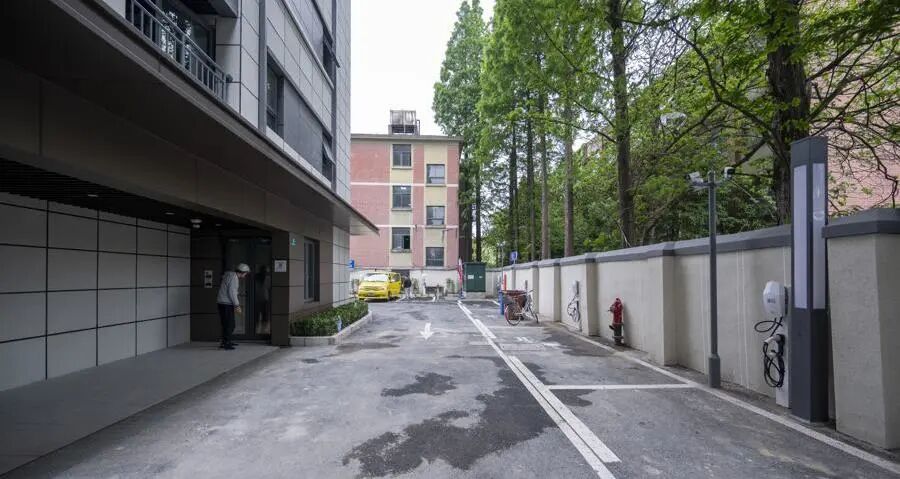

重建后,其采用一梯两户布局,并根据原住户情况形成8种户型。在原居住面积不减少的基础上,每户增加独立厨房、卫生间和阳台。新楼配置无障碍电梯、光伏发电、雨水回收和智能楼控系统,达到绿色建筑二星标准,采用全装修交付。

原有南侧围墙被拆除,沿康健路形成带状口袋公园,楼栋底层设置居民活动空间。更新范围由套内改善延伸到楼栋与街区:独立厨卫补齐基本功能,无障碍设施回应老龄化,社区用房和开放空间承接日常交往

在此基础上,旧住房更新的品质需要接受实际使用检验方案阶段可按照“居民的一天”逐项校核:起居是否便利,老人出行是否安全,设备故障能否及时处理,公共空间是否有人维护,物业费用是否可承受。稳定使用和持续维护,才会转化为长期资产价值。

从回迁住房到片区资源

(一)增量房源支撑后续滚动更新

>>>

建成后,原有27户居民回到原址居住;扩容形成的其余房源纳入徐汇区统筹,用于其他旧住房更新安置及保障性住房配置。

新增房源由单体项目资源转化为区域更新资源,可为后续项目提供安置条件并缩短居民过渡周期。2024年,徐汇区共有7个成套改造项目竣工交付,改造后建筑面积约2.4万平方米,惠及400余户居民,康健路经验被纳入区级总结。

城市国企可据此建立更新房源池,统一记录房源来源、权属、成本、用途、占用期限和退出安排。房源池与项目库联动后,单个项目形成的增量空间可以在片区内循环,城市国企也可由工程实施者进一步转向区域更新资源组织者

(二)竣工交付之后进入长期治理

>>>

2026年7月15日,上海考察提出,老旧小区完成改造后,还要持续提升物业管理和便民服务水平,探索社区党组织领导下居委会、业委会与物业服务企业协调运行的机制。物理空间更新完成后,居民体验仍将在长期运营中接受检验。

康健路项目新增电梯、光伏、智能楼控、雨水回收、社区用房和开放空间,后续管理事项明显增加。这需要在交付前同步明确设备维保、能耗分担、公共空间开放、保障房管理和社区议事等规则,避免建设品质在运营阶段逐步折损。

更新后的资产还应进入统一台账与绩效体系。安全、能耗、报修响应、物业收支、公共空间使用率和居民满意度,都可纳入年度评价。工程交付与运营接管形成连续接口,才能把一次性投入转化为长期公共服务能力

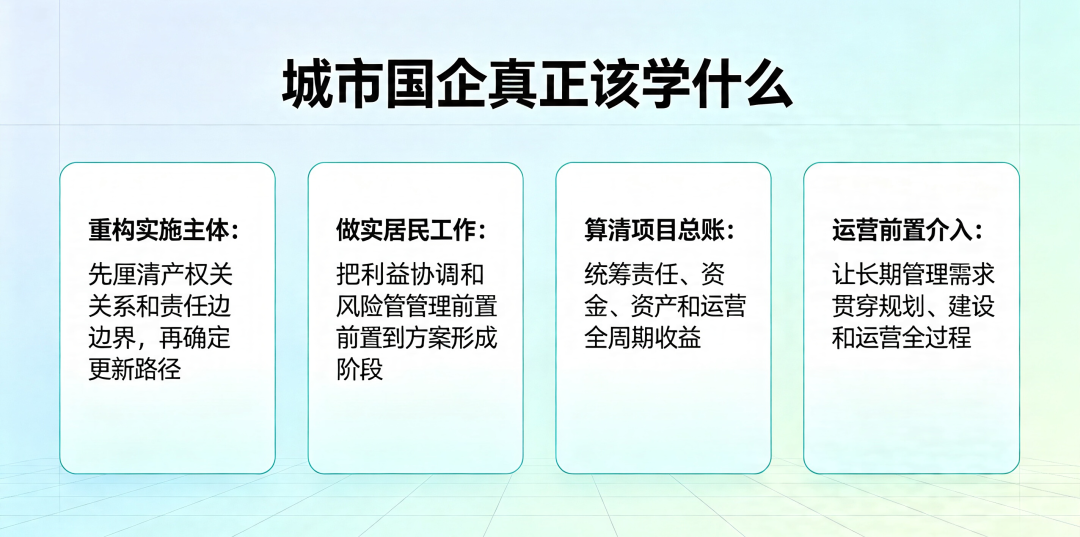

城市国企真正该学什么

(一)先重构实施主体

>>>

面对系统公房、单位自管房和多产权老旧住宅,项目往往卡在产权分散、责任交叉和资金无法对应。南京卓远通常先从产权、使用、债务、维修和诉求五张底图入手,厘清原产权单位、属地政府、城市国企和居民之间的责任边界,再结合资产条件比较产权移交、委托实施、合作更新等路径。只有实施主体能够承接产权、资金、建设与后续管理责任,存量问题才能转化为可立项、可融资、可建设的更新项目。

(二)把居民工作做成项目管理

>>>

居民意见难以统一,很多时候源于户型、面积、过渡、回迁和费用等具体问题没有形成清晰方案。南京卓远主张把居民工作纳入项目全周期管理,以一户一档掌握基础情况,以一户一策回应差异需求,再将承诺内容、政策依据、责任部门和完成节点纳入统一台账。正式征询前还应开展签约情景推演,提前识别关键分歧和特殊诉求,减少方案反复,避免居民沟通与工程推进相互脱节。

(三)用四本账校准项目投资

>>>

民生旧改自身收益有限,需要同步算清责任账、资金账、资产账和运营账:明确政府、国企与居民的责任边界,区分公共安全、基本改善和品质提升的资金来源,确定新增房源等增量资源的权属用途,并将设备维保、物业服务等长期成本纳入测算。南京卓远更关注四本账能否相互校验,让每一项投入都有责任承接、资产对应和绩效出口,避免项目只算建设投入,忽视后续资产与运营责任

(四)把运营要求写进建设方案

>>>

旧住房更新后,电梯、光伏、智能楼控、社区用房和开放空间都会增加新的管理事项。如果运营团队介入过晚,设备选型、物业收费和公共空间规则容易与实际使用脱节。基于南京卓远对存量资产全周期运营的理解,运营要求应在设计阶段同步明确,将设备维保、能耗分担、物业成本、公共空间使用和社区议事机制纳入建设方案,使工程交付能够直接衔接后续管理

复制经验更要看清边界

康健路项目虽然规模较小,居民户数有限,但是其具备区级统筹、财政出资、产权顺利移交和较强居民意愿的条件。这些共同支撑项目在一年内完成。但千户级、多产权、涉及风貌保护或商业复合的项目,在产权归集、居民征询、资金平衡和施工组织会更加复杂。

因此,这一案例最值得复制的是工作顺序先识别安全与功能问题,再重构实施主体先把居民权益转化为清单,再推进方案和外搬先完成全周期测算,再选择工程技术先确定后续运营,再组织交付项目规模可以不同,责任闭环必须完整。

城市国企在旧住房更新中的核心能力,已经延伸至资产识别、权属整合、资源统筹、居民协商、工程组织和长期运营。康健路项目体量有限,却把这条能力链完整呈现出来,也为单位大院、系统公房和老旧社区中的存量资产提供了可进入实施阶段的路径。

结语

康健路341弄7—8号的更新,拆掉了旧改流程中的多重堵点。产权移交让责任有了归属,“一户一方案”让居民的诉求进入设计,并联审批与装配式建造压缩过渡时间,新增房源和后续运营则把单栋改造接入区域更新。

面向下一阶段,高质量城市更新将更考验城市国企把历史问题转化为实施条件、把民生投入转化为长期资产、把工程交付转化为持续治理的能力
